国产无码一区二去三区_欧美日韩国产一区发布_欧美在线亚洲首页一区_日韩丝袜清纯自拍_小辣椒福利污污午夜导航_国产亚洲综合久久_香蕉视频网址是一个直播平台_女人天堂中文在线_www一区二区三区_gay亚洲男男gv在线观看网站

生物濾池池壁套用什么定額

%title插圖%num

施工管理 第六天

考點一:工程質量事故分類

%title插圖%num

考點二:施工過程質量驗收不合格的處理

%title插圖%num

考點三:政府質量監督

1.在工程項目開工前,監督機構接受建設單位有關建設工程質量監督的申報手續,并對建設單位提供的有關文件進行審查,審查合格簽發有關質量監督文件。工程質量監督手續可以與施工許可證或者開工報告合并辦理。

2.性質:行政執法行為。對工程實體質量和工程建設、勘察、設計、施工、監理單位和質量檢測等單位的工程質量行為實施監督

3.職權:

(1) 要求被檢查的單位提供有關工程質量的文件和資料;

(2) 進入被檢查單位的施工現場進行檢查;

(3) 發現有影響工程質量的問題時,責令改正。

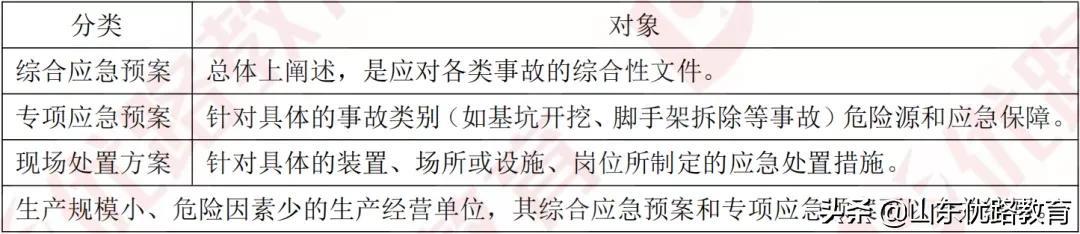

考點四:應急預案體系

%title插圖%num

考點五:監理重新檢查

1.若監理人未按約定到場檢查,后又提出重新檢驗,承包人應遵守,檢查質量合格,費用(或)工期延誤由發包人承擔,并支付承包人合理利潤;若不合格,費用或工期延誤由承包人承擔。

2.承包人沒有通知監理就私自覆蓋隱蔽工程,后監理人提出重新檢驗,那么不論檢查的結果合格與否,費用都由承包人承擔。

%title插圖%num

%title插圖%num

法律法規

考點一:工程建設國家標準的制定

1、制定主體

(1) 強制性國家標準制定主體國務院有關行政主管部門依據職責負責強制性國家標準的項目提出、組織起草、征求意見和技術審查。

國務院標準化行政主管部門負責強制性國家標準的立項、編號和對外通報。

(2) 推薦性國家標準制定主體推薦性國家標準由國務院標準化行政主管部門制定。

2、制定程序:制訂國家標準的工作程序按準備、征求意見、送審和報批四個階段進行。

考點二:建設單位相關的質量責任和義務

一、建設單位項目負責人對工程質量承擔全面責任,不得違法發包、肢解發包。

二、必須向有關的勘察、設計、施工、工程監理等單位提供與建設工程有關的原始資料。

三、不得迫使承包方以低于成本的價格競標,不得任意壓縮合理工期。

四、應當將施工圖設計文件報縣級以上政府建設行政主管部門或者其他有關部門審查。

五、依法實行工程監理

(1) 實行監理的建設工程,建設單位應當委托具有相應資質等級的工程監理單位進行監理,也可以委托具有工程監理相應資質等級并與被監理工程的施工承包單位沒有隸屬關系或者其他利害關系的該工程的設計單位進行監理。

(2) 必須實施監理的工程:

①國家重點建設工程;

②大中型公用事業工程;

③成片開發建設的住宅小區工程;

④利用外國政府或者國際組織貸款、援助資金的工程;

⑤國家規定必須實行監理的其他工程。

六、依法辦理工程質量監督手續

七、依法保證建筑材料等符合要求

八、依法進行裝修工程

涉及建筑主體和承重結構變動的裝修工程,建設單位應當在施工前委托原設計單位或者具有相應資質等級的設計單位提出設計方案;沒有設計方案的,不得施工。

房屋建筑使用者在裝修過程中,不得擅自變動房屋建筑主體和承重結構。

考點三:施工單位應提交的檔案資料

1、施工單位一般應當提交的檔案資料是:

(1) 工程技術檔案資料;

(2) 工程質量保證資料;

(3) 工程檢驗評定資料;

(4) 竣工圖等。

2、相關規定

(1) 建設單位應當及時收集、整理建設項目各環節的文件資料,建立健全建設項目檔案,并在建設工程竣工驗收后,及時向建設行政主管部門或者其他有關部門移交建設項目檔案。

(2) 建設單位是工程建設活動的總負責方,應當在合同中明確要求勘察、設計、施工、監理等單位分別提供工程建設各環節的文件資料,及時收集整理,建立健全建設項目檔案。

(3) 建設單位應當在竣工驗收后3個月內,向城建檔案館報送一套建設工程檔案。

(4) 施工單位應當按照歸檔要求制定統一目錄,有專業分包工程的,分包要按照總承包單位的總體安排做好各項資料整理工作,最后再由總承包進行審核、匯總。

考點四:建設工程質量保證金

(一) 缺陷責任期的確定

1、缺陷責任期一般為一年,最長不超過兩年,具體可由發承包雙方在合同中約定。

2、缺陷責任期從工程通過竣工驗收之日起計。

3、由于承包人原因導致工程無法按規定期限進行竣工驗收的,缺陷責任期從實際通過竣工驗收之日起計。

4、由于發包人原因導致工程無法按規定期限進行竣工驗收的,在承包人提交竣工驗收報告90天后,工程自動進入缺陷責任期。

(二) 預留保證金的比例

發包人應按照合同約定方式預留保證金,保證金總預留比例不得高于工程價款結算總額的3%。

合同約定由承包人以銀行保函替代預留保證金的,保函金額不得高于工程價款結算總額3%。

采用工程質量保證擔保、工程質量保險等其他保證方式的,發包人不得再預留保證金。

考點五:民事訴訟當事人和代理人的規定

—、當事人

1、廣義的民事訴訟當事人主要包括原告、被告、共同訴訟人和第三人。

2、共同訴訟人指當事人一方或雙方為2人以上(含2人),訴訟標的是共同的,或者訴訟標的是同一種類、法院認為可以合并審理并經當事人同意,一同在法院進行訴訟的人。

3、第三人指對他人爭議的訴訟標的有獨立的請求權,或者雖無獨立的請求權,但案件的處理結果與其有法律上的利害關系,而參加到原告、被告已經開始的訴訟中進行訴訟的人。

二、訴訟代理人

1、訴訟代理人通常也可分為法定訴訟代理人、委托訴訟代理人和指定訴訟代理人。

2、法定代理人可以委托1~2人作為訴訟代理人。

3、委托訴訟代理必須向法院提交由委托人簽名或蓋章的授權委托書,授權委托書必須記明委托事項和權限:

(1) 特別授權訴訟代理人可以代為承認、放棄、變更訴訟請求、進行和解、提起反訴或者上訴。

(2) 授權委托書僅寫“全權代理”而無具體授權的情況下,不能認定為訴訟代理人已獲得特別授權。

%title插圖%num

建筑實務

考點一:施工現場臨時用電管理

1.施工現場臨時用電設備在5臺及以上或設備總容量在50kW及以上者,應編制用電組織設計:否則應制定安全用電和防火措施。臨時用電組織設計應由電氣工程技術人員組織編制。

2.照明電壓:隧道、人防工程、高溫、有導電灰塵、比較潮濕或燈具離地面高度低于2.5m等場所的照明,電流電壓不應大于36V,潮濕和易觸及帶點場所的照明,電源電壓不得大于24V:特別潮濕場所導電良好的底面、鍋爐或金屬容器內的照明,電源電壓不得大于12V。

考點二:一般腳手架檢查與驗收程序

1.腳手架的檢查與驗收應由項目經理,項目施工、技術、安全、作業班組負責人等有關人員參加,按照技術規范、施工方案、技術交底等有關技術文件,當腳手架分段搭設、分段使用時,對腳手架進行分段驗收,在確認符合要求后,方可投入使用。

2.腳手架及其地基基礎應在下列階段進行檢查和驗收:

① 基礎完工后及架體搭設前;

② 每搭設完6~8m高度后;

③ 作業層上施加荷載前;

④ 達到設計高度后;

⑤ 遇有六級及以上大風與大雨后;

⑥ 凍結地區解凍后;

⑦ 停用超過一個月的,在重新投入使用前。

3.腳手架定期檢查的主要項目包括:

① 桿件的設置和連接,連墻件、支撐、門洞桁架等的構造是否符合要求;

② 地基是否有積水,底座是否松動,立桿是否懸空;

③ 扣件螺栓是否有松動;

④ 高度在24m以上的腳手架,其立桿的沉降與垂直的偏差是否符合技術規范的要求;

⑤ 架體的安全防護措施是否符合要求;

⑥ 是否有超載使用的現象等。

考點三:操作平臺作業安全控制要點

1.移動式操作平臺臺面不得超過10m2,高度不得超過5m,臺面腳手板要鋪滿釘牢,臺面四周設置防護欄桿。平臺移動時,作業人員必須下到地面,不允許帶人移動平臺。

2.懸挑式操作平臺的設計應符合相應的結構設計規范要求,周圍安裝防護欄桿。安裝時不能與外圍護腳手架進行拉結,應與建筑結構進行拉結。

3.操作平臺上要嚴格控制荷載,應在平臺上標明操作人員和物料的總重量,使用過程中不允許超過設計的容許荷載。

考點四:交叉作業安全控制要點

1.交叉作業人員不允許在同一垂直方向上操作,要做到上部與下部作業人員的位置錯開,使下部作業人員的位置處在上部落物的可能墜落半徑范圍以外,當不能滿足要求時,應設置安全隔離層進行防護。

2.在拆除模板、腳手架等作業時,作業點下方不得有其他作業人員,防止落物傷人。拆下的模板等堆放時,不能過于靠近樓層邊沿,應與樓層邊沿留出不小于1m的安全距離,碼放高度也不宜超過1m。

3.結構施工自二層起,凡人員進出的通道口都應搭設符合規范要求的防護棚,高度超過24m的交叉作業,通道口應設雙層防護棚進行防護。

考點五:洞口的防護設施要求

1.樓板、屋面和平臺等面上短邊尺寸在2.5?25cm范圍的孔口,必須用堅實的蓋板蓋嚴,蓋板要有防止挪動移位的固定措施。

2.樓板面等處邊長為25?50cm的洞口、安裝預制構件時的洞口以及因缺件臨時形成的洞口,可用竹、木等作蓋板,蓋住洞口,蓋板要保持四周擱置均衡,并有固定其位置不發生挪動移位的措施。

3.邊長為50?150cm的洞口,必須設置一層以扣件扣接鋼管而成的網格柵,并在其上滿鋪竹笆或腳手板,也可采用貫穿于混凝土板內的鋼筋構成防護網柵,鋼筋網格間距不得大于20cm。

4.邊長在150cm以上的洞口,四周必須設防護欄桿,洞口下張設安全平網防護。

5.墻面等處的豎向洞口,凡落地的洞口應加裝開關式、固定式或工具式防護門,門柵網格的間距不應大于15cm,也可采用防護欄桿,下設擋腳板。

6.下邊沿至樓板或底面低于80cm的窗臺等豎向洞口,如側邊落差大于2m時,應加設1.2m高的臨時護欄。

%title插圖%num

市政實務

考點一:污水處理方法

(1) 物理處理:篩濾截留(格柵);重力分離(沉砂池);離心分離(沉淀池及離心機)。

(2) 生物處理:活性污泥法、生物膜法、穩定塘、污水土地處理法、

(3) 處理程度:一級處理(物理處理)、二級處理(微生物處理法)、三級處理(生物脫氮除磷、混凝沉淀、過濾、活性炭吸附)

考點二:場站構筑物組成

(1) 給水處理構筑物包括配水井、藥劑間、混凝沉淀池、澄清池、過濾池、反應池、吸濾池、清水池、二級泵站等。

(2) 污水處理構筑物:進水閘井、進水泵房、格篩間、沉砂池、初沉淀池、二次沉淀池、曝氣池、氧化溝、生物塘、消化池、沼氣儲罐等。

考點三:五牌一圖

五牌——工程概況牌、管理人員名單及監督電話牌、消防安全牌、安全生產(無重大事故)牌、文明施工牌。有些地區還要簽署文明施工承諾書,制作文明施工承諾牌,內容主要是文明施工承諾(泥漿不外流、輪胎不沾泥、管線不損壞、渣土不亂拋、爆破不擾民、夜間少噪聲)。

一圖——施工現場總平面圖。

考點四:需要專家論證的工程范圍

(1) 深基坑工程:

開挖深度超過5m(含5m)的基坑(槽)的土方開挖、支護、降水工程。

(2) 模板工程及支撐體系:

①各類工具式模板工程:包括滑模、爬模、飛模、隧道模等工程。

②混凝土模板支撐工程:搭設高度8m及以上,或搭設跨度18m及以上,或施工總荷載(設計值)15kN/m2及以上,或集中線荷載(設計值)20kN/m及以上。

③承重支撐體系:用于鋼結構安裝等滿堂支撐體系,承受單點集中荷載7kN以上。

(3) 起重吊裝及安裝拆卸工程

(4) 腳手架工程

(5) 拆除工程

(6) 暗挖工程

(7) 其他

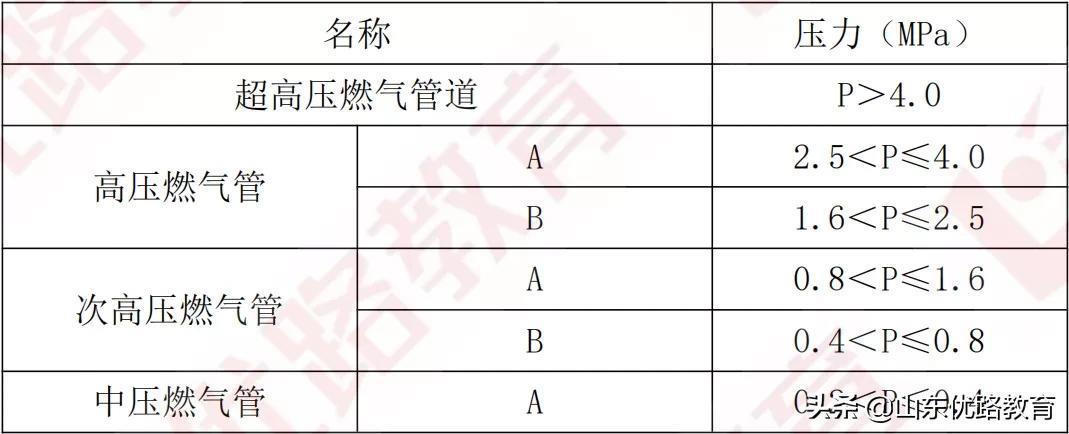

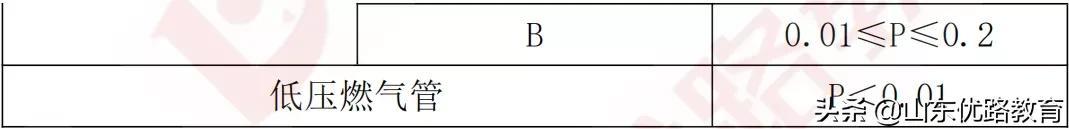

考點五:燃氣管道根據最高工作壓力的分類

%title插圖%num

%title插圖%num

%title插圖%num

機電實務

考點一:電動機接線

【考點星級】★★

【考查類型】選擇/案例

1.電動機接線應牢固可靠,接線方式應與供電電壓相符。三相交流電動機有Y接和△接兩種方式。

例如,線路電壓為380V,當電動機額定電壓為380V時應△接,當電動機額定電壓為220V時應接。

2.電動機外殼保護接地必須良好。電動機必須按低壓配電系統的接地制式可靠接地。接地連接端子應接在專用的接地螺栓上,不能接在機座的固定螺栓上。

考點二:燈具安裝技術要求

【考點星級】★★★

【考查類型】主考案例

1.燈具安裝應牢固可靠,采用預埋吊鉤、膨脹螺栓等安裝固定,在砌體和混凝土結構上嚴禁使用木楔、尼龍塞或塑料塞固定。固定件的承載能力應與電氣照明燈具的重量相匹配。

2.引向單個燈具的絕緣導線截面積應與燈具功率相匹配,絕緣銅芯導線的線芯截面積不應小于1mm2。100W及以上燈具的引入線,應采用瓷管、礦棉等不燃材料作隔熱保護。

3.I類燈具外露可導電部分必須用銅芯軟導線與保護導體可靠連接,連接處應設置接地標識,銅芯軟導線的截面積應與進入燈具的電源線截面積相同。

4.當?shù)鯚魺艟哔|量超過3kg時,應采取預埋吊鉤或螺栓固定。

5.質量大于10kg的燈具的固定及懸吊裝置應按燈具重量的5倍做恒定均布載荷強度試驗,持續時間不得少于15min。

考點三:插座安裝技術要求

【考點星級】★★

【考查類型】選擇/案例

1.插座宜由單獨的回路配電,而一個房間內的插座宜由同一回路配電。

2.同一室內相同規格并列安裝的插座高度宜一致。

3.當交流、直流或不同電壓等級的插座安裝在同一場所時,應有明顯的區別,插座不能互換;配套的插頭應按交流、直流或不同電壓等級區別使用。

4.在潮濕場所,應采用密封良好的防濺水插座。

5.插座的接線

(1) 單相兩孔插座,面對插座的右孔或上孔與相線連接,左孔或下孔應與中性導體連接。

(2) 單相三孔插座,面對插座的右孔應與相線連接,左孔應與中性導體(N)連接,上孔應與保護接地導體(PE)連接。

(3) 三相四孔及三相五孔插座的保護接地導體(PE)應接在上孔;插座的保護接地導體端子不得與中性導體端子連接;同一場所的三相插座,其接線的相序應一致。

(4) 保護接地導體(PE)在插座之間不得串聯連接。

(5) 相線與中性導體(N)不應利用插座本體的接線端子轉接供電。

考點四:接閃帶(網)的施工技術要求

【考點星級】★★★

【考查類型】主考案例

1.接閃帶應采用熱鍍鋅鋼材。鋼材厚度應大于或等于4mm,鍍層厚度應不小于65μm。接閃帶一般使用40mm×4mm鍍鋅扁鋼或Φ12mm鍍鋅圓鋼制作。

2.接閃帶安裝應平正順直、無急彎,其固定支架應間距均勻、固定牢固、高度一致,固定支架高度不宜小于150mm。接閃帶采用鍍鋅扁鋼支架的間距為0.5m,采用鍍鋅圓鋼支架的間距為1m。每個固定支架應能承受49N的垂直拉力。

3.接閃帶之間的連接應采用搭接焊接。焊接處焊縫應飽滿并有足夠的機械強度,不得有夾渣、咬肉、裂紋、虛焊、氣孔等缺陷,焊接處的藥皮清除后,刷防銹漆和銀粉漆或噴鋅做防腐處理。

4.接閃帶的搭接長度規定:扁鋼之間搭接為扁鋼寬度2倍,三面施焊;圓鋼之間搭接為圓鋼直徑的6倍,雙面施焊;圓鋼與扁鋼搭接為圓鋼直徑的6倍,雙面施焊。

考點五:風管制作的施工技術要求

【考點星級】★★

【考查類型】選擇/案例

金屬風管板材的拼接采用咬口連接、鉚接、焊接連接等方法,風管與風管連接采用法蘭連接、薄鋼板法蘭連接等。風管板材拼接的咬口縫應錯開,不得有十字形拼接縫。

例如,一般板厚小于等于1.2mm的金屬板材采用咬口連接,咬口連接有單咬口、聯合角咬口、轉角咬口、按扣式咬口、立咬口等方法。板厚大于1.5mm的風管采用電焊、氬弧焊等方法。中、低壓系統矩形風管法蘭螺栓及鉚釘間距小于等于150mm,高壓系統小于等于100mm。鍍鋅鋼板及含有各類復合保護層的鋼板應采用咬口連接或鉚接,不得采用焊接連接。

%title插圖%num

公路實務

考點一:工期延誤的分類

按延誤索賠結果劃分

1.可原諒可補償?shù)难诱`

可原諒可補償?shù)难诱`是指由于業主或工程師的錯誤或失誤而造成的工期延誤。在這種情況下,承包商不僅可以得到工期延長,還可以得到經濟補償。

2.可原諒不可補償?shù)难诱`

可原諒不可補償?shù)难诱`是指既不是承包商也不是業主的原因,而是由客觀原因引起的工期延誤。在這種情況下,承包商可獲得一定的工期延長作為補償,但一般得不到經濟補償。

3.不可原諒的延誤

不可原諒的延誤是指由于承包商的原因引起的工期延誤。在這種情況下,承包商不但不能得到工期延長和經濟補償,而且由這種延誤造成的損失全部都要由承包商來負責。

考點二:預制梁存放

(1) 預制完成后,移梁前應對梁板噴繪統一標識和編號,標識內容包括預制時間、張拉時間、施工單位、梁體編號、部位名稱等。

(2) 空心板、箱梁最多存放層數應符合設計文件和相關技術規范要求。設計文件無規定時,空心板疊層不得超過3層,小箱梁和T形梁堆疊存放不得超過2層。預制梁存放時(特別是疊層存放)應采取支撐等措施確保安全穩定。

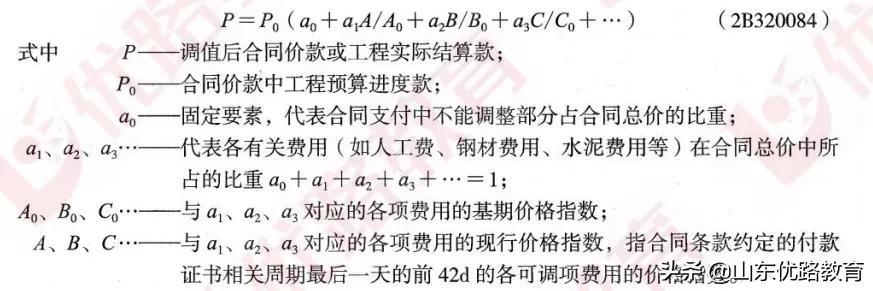

考點三:調值公式

%title插圖%num

%title插圖%num

考點四:公路隧道施工安全步距要求

1.仰拱與掌子面的距離,Ⅲ級圍巖不得超過90m,Ⅳ級圍巖不得超過50m,Ⅴ級及以上圍巖不得超過40m。

2.軟弱圍巖及不良地質隧道的二次襯砌應及時施作,二次襯砌距掌子面的距離Ⅳ級圍巖不得大于90m,Ⅴ級及以上圍巖不得大于70m。

考點五:移動模架

澆筑順序:

①首孔梁的混凝土在順橋向宜從橋臺(或過渡墩)開始向懸臂端進行澆筑,中間孔宜從懸臂端開始向已澆梁段推進澆筑,末孔宜從一聯中最后一個墩位處向已澆梁段推進澆筑,最終與已澆梁段接合。

②梁體混凝土在橫橋向應對稱澆筑,連續梁逐孔現澆的縱向分段接縫位置應符合設計規定;設計未規定時,宜設在1/5跨的彎矩零點附近。

%title插圖%num

水利實務

考點一:基礎單價

基礎單價是計算工程單價的基礎,包括人工預算單價,材料預算價格,電、風、水預算價格,施工機械使用費,混凝土材料單價。

1.人工預算單價

有樞紐工程、引水及河道工程三種計算方法和標準。每種計算方法將人工均劃分為工長、高級工、中級工、初級工四個檔次。

水利工程中將建設項目地區劃分為以下幾類,包括一般地區、一類區、二類區、三類區、四類區、五類區(西藏二類區)、六類區(西藏三類區)、西藏四類區。

2.材料預算價格

指購買地運到工地分倉庫(或堆放場地)的出庫價格。一般包括材料原價、運雜費、運輸保險費、采購及保管費四項。個別材料若規定另計包裝費的另行計算。

調整系數的規定如下:主要材料(水泥、鋼筋、柴油、汽油、炸藥、木材、引水管道、安裝工程的電纜、軌道、鋼板等未計價材料、其他占工程投資比例高的材料)除以1.13調整系數;次要材料除以1.03調整系數;購買的砂、石料、土料暫按除以1.02調整系數;商品混凝土除以1.03調整系數。

運輸保險費=材料原價×材料運輸保險費率。

3.施工機械使用費是計算建筑安裝工程單價中機械使用費的基礎,指一臺施工機械正常工作 1h 所支出和分攤的各項費用之和,由第一、第二類費用組成。第一類費用分為折舊費、修理及替換設備費(含大修理費、經常性修理費)和安裝拆卸費,按 2000 年度價格水平計算并用金額表示;第二類費用分為人工、動力、燃料或消耗材料,以工時數量和實物量消耗量表示,其費用按國家規定的人工工資計算辦法和工程所在地的物價水平分別計算,人工按中級工計算。

施工機械臺時費的定額的折舊費除以1.13調整系數,修理及替換設備費除以1.09調整系數。

4.混凝土材料單價

混凝土配合比的各項材料用量,已考慮了材料的場內運輸及操作損耗(至拌合樓進料倉止),混凝土拌制后的熟料運輸、操作損耗,已反映在不同澆筑部位定額的“混凝土”材料量中。

當采用商品混凝土時,其材料單價應按基價200元/m3計入工程單價取費,預算價格與基價的差額以材料補差形式進行計算,材料補差列入單價表中并計取稅金。

考點二:單價分析

工程單價是指以價格形式表示的完成單位工程量(如1m3、1t、1套等)所耗用的全部費用。包括直接費、間接費、企業利潤和稅金等四部分內容,分為建筑和安裝工程單價兩類,由“量、價、費”三要素組成。

量:指完成單位工程量所需的人工、材料和施工機械臺時數量。須根據設計圖紙及施工組織設計等資料,正確選用定額相應子目的規定量。

價:指人工預算單價、材料預算價格和施工機械臺時費等基礎單價。

費:指按規定計入工程單價的其他直接費、間接費、企業利潤和稅金。

建設工程單價計算一般采用下表的形式計算:

%title插圖%num

考點三:異議處理

異議是投標人司法救濟手段之一。與招標文件澄清或修改、投訴、訴訟一起,可有效維護投標人權益。

1.招標文件異議

潛在投標人或者其他利害關系人對招標文件有異議的,應當在投標截止時間10日前向招標人或其委托的招標代理公司提出。招標人或其委托的招標代理公司應當自收到異議之日起3日內作出答復;作出答復前,應當暫停招標投標活動。未在規定時間提出異議的,不得再對招標文件相關內容提出投訴。

2.開標異議

開標現場可能出現爭議以及存在利益沖突的情形,投標人應當在現場提出異議,招標人應當當場作出答復,并作記錄。

3.評標異議

招標人應當自收到評標報告之日起3日內公示中標候選人,公示期不得少于3日。

投標人或者其他利害關系人對依法必須進行招標的項目的評標結果有異議的,應當在中標候選人公示期間提出。招標人應當自收到異議之日起3日內作出答復;作出答復前, 應當暫停招標投標活動。未在規定時間提出異議的,不得再針對評標提出投訴。

考點四:投標有效期

出現特殊情況需要延長投標有效期的,招標人以書面形式通知所有投標人延長投標有效期。投標人同意延長的,應相應延長其投標保證金的有效期,但不得要求、被允許修改或撤銷其投標文件(不得修改投標文件的實質性內容);投標人拒絕延長的,其投標失效,但投標人有權收回其投標保證金。

因延長投標有效期造成投標人損失的,招標人應當給予補償 ,但因不可抗力需延長投標有效期的除外。

水利工程施工招標投標有效期一般為56天。在招標文件規定的投標有效期內,投標人不得要求撤銷或修改其投標文件。

考點五:保修

1.缺陷責任期(工程質量保修期)的起算時間

(1) 從工程通過合同工程完工驗收后開始計算。

(2) 發包人提前驗收的單位工程或部分工程,若未投入使用,亦從工程通過合同工程完工驗收后開始計算。

(3) 若已投入使用,從通過單位工程或部分工程投入使用驗收后開始計算。

2.工程質量保修責任終止證書

(1) 合同工程完工驗收或投入使用驗收后,發包人與承包人應辦理工程交接手續,承包人應向發包人遞交工程質量保修書。

(2) 工程質量保修期滿后30個工作日內,發包人應向承包人頒發工程質量保修責任終止證書,并退還剩余的質量保證金。

(3) 水利水電工程質量保修期通常為一年,河湖疏浚工程無工程質量保修期。

%title插圖%num

今天的內容就分享到這里,如果您覺得此類文章對您有所幫助,感覺有用的話,大家記得給小優關注、點贊、分享、收藏,小優努力更新,謝謝ヾ(?°?°?)(文章為優路小編根據教材內容精心整理,未經允許禁止轉載)

相關新聞

工業廢氣粉塵治理解決方案一站式服務商
方案設計 / 設備制造 / 施工安裝 / 售后服務 / 環保檢測
